【技术分享】反硝化深床滤池S型滤砖曝气管道要怎么安装?

作者: 发布时间:2024-09-25点击:

信息摘要:

【技术分享】反硝化深床滤池S型滤砖曝气管道要怎么安装? 在污水处理领域,反硝化深床滤池作为一种、多功能的深度过滤工艺,其性能与稳定性直接关系到整个处理系统…

【技术分享】反硝化深床滤池S型滤砖曝气管道要怎么安装?

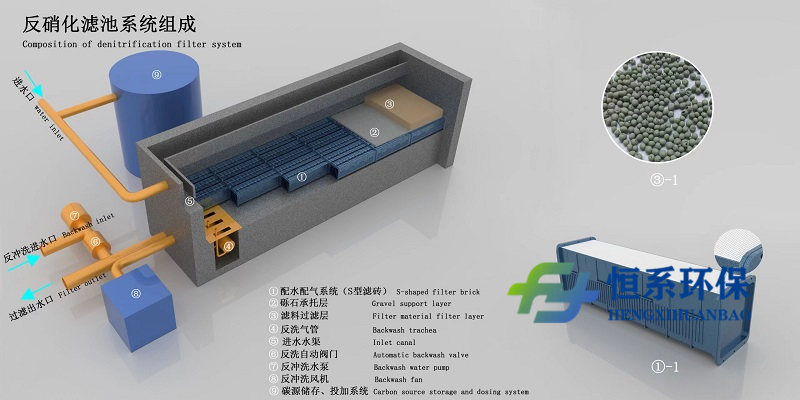

在污水处理领域,反硝化深床滤池作为一种、多功能的深度过滤工艺,其性能与稳定性直接关系到整个处理系统的运行效果。其中,S型滤砖作为滤池的核心组件之一,其曝气管道的安装更是整个安装过程中的关键环节。本文将结合专业知识及网络相关资料,详细阐述反硝化深床滤池S型滤砖曝气管道的安装步骤及注意事项,以期为相关技术人员提供参考。


一、安装前准备

在安装曝气管道之前,首要任务是进行充分的准备工作。这包括:

检查滤池:确保滤池的尺寸、水平度及平整度符合设计要求。对于池底不平的情况,需进行削平处理,使地面保持水平,高低差控制在±3mm以内。同时,检查池壁平整度,确保在±5mm范围内。

材料准备:确认曝气管道及其配件(如法兰、接头、密封垫等)的材质、规格符合设计要求,且数量充足。选择耐腐蚀性能优良的不锈钢材质作为曝气管道,以保证其在长期运行中的稳定性。

工具与设备:准备必要的安装工具,如水平尺、电钻、扳手、密封胶枪等,以及吊装设备,确保安装过程顺利进行。

二、曝气管道安装步骤

1. 安装配气管

水平调平:将曝气管道放置于预定位置,使用水平尺进行调平,确保管道水平度在±2mm以内。这对于保证后续气水分配的均匀性至关重要。

固定管道:采用合适的支架或吊架将曝气管道固定于池顶或池壁,确保管道稳固不晃动。

2. 安装布水盖板

定位与固定:根据设计图纸,将滤砖底部进行开孔处理,并确保每块滤砖的位置准确无误
使用膨胀螺栓进行固定。确保布水盖板与滤砖底部严丝合缝,完全卡入,以防止漏气或漏水。

3. 滤砖拼接安装

开孔与放置:在S型滤砖底部进行开孔处理,开孔位置需与布水盖板相对应。将滤砖依次放置于布气管上,注意保持滤砖之间的平整度和间距。

注胶固定:使用专用注胶工具对滤砖进行注胶固定,确保滤砖稳固不松动。同时,检查墙体与地面是否有硬物触及滤砖,避免造成损坏。

4. 灌浆与灌缝

等待强度达标:在滤砖安装完成后,等待一段时间让注胶强度达标。

灌浆处理:进行灌浆作业,将砂浆填入砖缝中,确保砂浆能进入砖缝但不堵塞正面砖孔。灌浆完成后,使用木棍在砖缝中轻捣,确保砂浆充分填满不留缝隙。

灌缝处理:灌浆完成后进行灌缝处理,确保砖缝密封严密。灌缝完成后需等待砂浆凝固达到一定强度后方可进行后续操作。

5. 曝气试验

关闭出水阀:在进行曝气试验前,确保滤池出水阀已关闭。

注入清水:向滤池内注入清水至适当水位(一般为10-15公分)。

开启风机:启动风机进行曝气试验。在开启风机前需确保风机母管放空阀已安装并处于开启状态。曝气时先打开放空阀再启动风机然后逐渐关闭放空阀进行充分曝气查看气泡分布是否均匀。

检查与调整:曝气过程中需仔细观察气泡分布情况如有不均匀现象需及时排查并调整曝气管道位置或气量分配。

6. 清理滤砖表面

敲落水泥:使用橡胶锤将附着在滤砖表面的水泥敲落。

疏通砖孔:检查滤砖底部及侧面砖孔是否有堵塞现象如有需使用专用工具进行疏通。

全面清理:使用吸尘器对滤砖表面进行全面清理确保无杂质残留。

7. 安装进水堰板

共同测量:对所有滤池进水堰进行共同测量取高位置为标高进行堰板安装以确保进水高度一致。

按图施工:严格按照施工图纸进行安装确保堰板安装位置准确稳固。

三、注意事项

保持清洁:在整个安装过程中需保持滤池及管道内部清洁无杂质以免影响后续运行效果。

严格检查:对每个安装步骤进行严格检查确保符合设计要求及规范标准。

安全操作:在吊装及固定管道时需遵守安全操作规程确保人员及设备安全。

记录存档:对安装过程中的关键步骤及数据进行记录存档以备后续查阅及维护使用。
